Hướng Dẫn Toàn Diện Về Việc Xây Thêm Tầng Hai Tại Bay Area

Bởi Raven Vuong

Xây thêm tầng hai là một trong những khoản đầu tư nhà ở quan trọng nhất mà chủ nhà tại Bay Area có thể thực hiện. Khi đất đai khan hiếm và giới hạn diện tích xây dựng trên lô đất bị hạn chế, xây lên cao thường là cách duy nhất để mở rộng đáng kể không gian sống mà không cần phải chuyển nhà. Nếu được thực hiện tốt, việc xây thêm tầng hai có thể tăng thêm hàng trăm nghìn đô la giá trị và biến một ngôi nhà ranch chật chội thành một ngôi nhà gia đình rộng rãi thoải mái.

Hướng dẫn này bao gồm tất cả những gì bạn cần biết: chi phí, quy trình, các yếu tố kết cấu, giấy phép và cách tìm nhà thầu cải tạo nhà phù hợp cho công việc.

Bay Area home mid-construction with second story framing erected and partially sheathed
Hình 1 — Khung tầng hai đang được thi công trên một ngôi nhà tại Bay Area

Chi Phí Xây Thêm Tầng Hai Là Bao Nhiêu?

Tại Bay Area, chi phí xây thêm tầng hai thường dao động từ $350 đến $550 mỗi foot vuông cho phần xây mới — cao hơn đáng kể so với các phòng bổ sung ở tầng trệt vì độ phức tạp về kết cấu liên quan.

Chi Phí Theo Foot Vuông

  • Hoàn thiện tiêu chuẩn — $350 đến $420 mỗi foot vuông
  • Hoàn thiện cao cấp — $420 đến $520 mỗi foot vuông
  • Hoàn thiện sang trọng — $520 đến $650+ mỗi foot vuông

Một tầng hai toàn bộ trên ngôi nhà ranch 1.500 foot vuông tại San Jose với mức hoàn thiện tiêu chuẩn thường có chi phí thi công từ $525.000 đến $630.000 — chưa bao gồm phí thiết kế và giấy phép.

Tầng Hai Toàn Bộ So Với Một Phần

Tầng hai toàn bộ bổ sung diện tích trên toàn bộ móng của ngôi nhà. Tầng hai một phần — thường được gọi là "pop-top" — bổ sung không gian trên một phần của ngôi nhà, thường là phía trên nhà để xe hoặc khu vực phòng ngủ chính. Các công trình mở rộng một phần có chi phí tuyệt đối thấp hơn, nhưng thường có chi phí trên mỗi foot vuông cao hơn vì các khu vực chuyển tiếp kết cấu phức tạp hơn trong việc thiết kế chi tiết và thi công.

Các Yếu Tố Kết Cấu

Móng nhà và khung tầng một hiện tại của bạn phải chịu được tải trọng bổ sung của tầng hai. Đây là đánh giá kỹ thuật quan trọng nhất trước khi bắt đầu bất kỳ dự án nào. Một kỹ sư kết cấu có giấy phép sẽ xem xét bản vẽ hiện có của bạn (hoặc thực hiện khảo sát thực tế) và xác định:

  • Liệu móng nhà hiện tại có đủ chắc chắn hay cần gia cố thêm
  • Những bức tường nào hiện tại có thể chịu tải trọng mới và những bức tường nào cần được thay thế bằng dầm thép
  • Cách xử lý các lực ngang (lực địa chấn) mà phần bổ sung mới tạo ra
  • Vị trí đặt cầu thang và tác động của nó đến bố cục tầng một

Đối với nhiều ngôi nhà cũ tại Bay Area, móng nhà sẽ cần được gia cố chống động đất như một phần của việc xây thêm tầng hai — vừa vì đây là yêu cầu của quy định xây dựng, vừa vì đây là thời điểm thích hợp để khắc phục các khiếm khuyết hiện có. Hãy dự trù từ $15.000 đến $50.000 cho công việc gia cố móng nếu cần thiết.

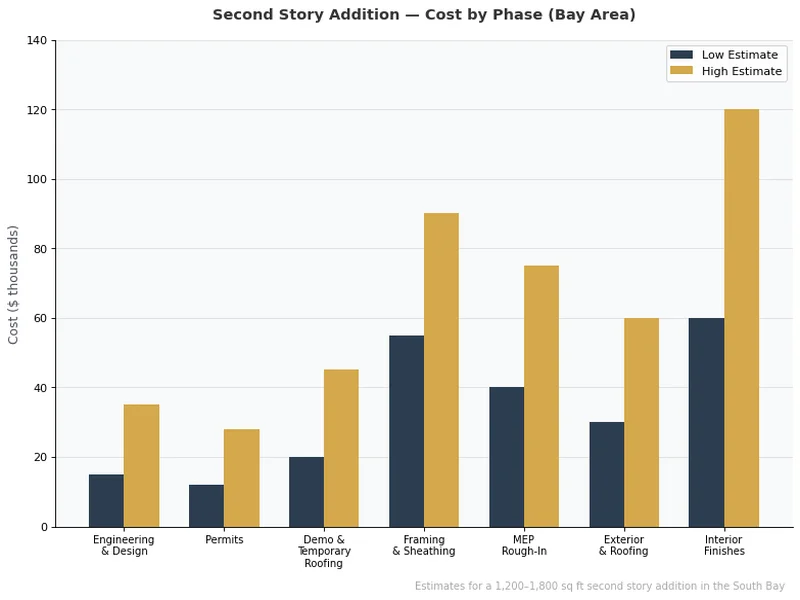

Grouped bar chart showing second story addition cost ranges by construction phase in the Bay Area
Hình 2 — Phân tích chi phí theo giai đoạn cho một dự án xây thêm tầng hai điển hình tại Bay Area (1.200–1.800 foot vuông). Chi phí hoàn thiện nội thất chiếm hạng mục chi phí đơn lẻ lớn nhất.

Quy Trình Thi Công

Thiết Kế và Kỹ Thuật

Hãy bắt đầu với một kiến trúc sư có giấy phép và có kinh nghiệm xây thêm tầng hai tại thành phố của bạn. Họ sẽ tạo ra bản vẽ sẵn sàng để xin phép, tích hợp các yêu cầu của kỹ sư kết cấu, tuân thủ năng lượng Title 24, và các quy định phân vùng cụ thể của thành phố về chiều cao, khoảng lùi và diện tích xây dựng. Phí kiến trúc sư cho việc xây thêm tầng hai thường dao động từ $20.000 đến $50.000.

Giấy Phép và Phê Duyệt

Tất cả các thành phố tại Bay Area đều yêu cầu giấy phép xây dựng cho việc xây thêm tầng hai. San Jose và hầu hết các thành phố ở South Bay xử lý giấy phép mở rộng thông qua cùng một phòng ban xây dựng như xây dựng mới. Dự kiến phí giấy phép từ 3 đến 7 phần trăm giá trị xây dựng. Quá trình xem xét hồ sơ thường mất từ 4 đến 10 tuần; không có hình thức xét duyệt trực tiếp tại quầy cho các công trình kết cấu ở quy mô này. Một số thành phố cũng yêu cầu xem xét thiết kế hoặc phê duyệt tùy nghi nếu phần bổ sung của bạn vượt quá các ngưỡng nhất định về chiều cao hoặc khối lượng công trình.

Các Giai Đoạn Thi Công

Sau khi giấy phép được cấp, quá trình thi công thường diễn ra theo thứ tự sau: tháo dỡ mái hiện tại và che chắn thời tiết tạm thời, gia cố kết cấu tầng một và móng nhà, dựng khung và ốp tấm tầng hai, lợp mái và lắp cửa sổ bên ngoài, thi công thô hệ thống MEP, cách nhiệt và tấm thạch cao, và sau đó là hoàn thiện nội thất. Hầu hết các dự án xây thêm tầng hai mất từ 6 đến 12 tháng thi công thực tế sau khi giấy phép được cấp.

Sinh Sống Trong Thời Gian Thi Công

Việc xây thêm tầng hai gây ra nhiều bất tiện đáng kể. Mái nhà bị tháo dỡ, trần tầng một bị mở ra để thi công thô hệ thống MEP, và ngôi nhà của bạn bị phơi ra ngoài môi trường (được bảo vệ bằng tấm che tạm thời) trong nhiều tuần. Hầu hết các gia đình chọn cách chuyển chỗ ở tạm thời trong giai đoạn thi công. Hãy dự trù từ $3.000 đến $8.000 mỗi tháng cho nhà ở tạm thời tại Bay Area — và tính khoản này vào ngân sách tổng thể của dự án ngay từ đầu.

Tóm Tắt Chi Phí Theo Giai Đoạn

Giai ĐoạnƯớc Tính ThấpƯớc Tính CaoGhi Chú
Kỹ Thuật & Thiết Kế$15.000$35.000Kiến trúc sư + kỹ sư kết cấu
Giấy Phép & Lệ Phí$12.000$28.000Phí giấy phép thành phố, Title 24
Phá Dỡ & Mái Tạm$20.000$45.000Tháo dỡ mái, che chắn thời tiết
Dựng Khung & Ốp Tấm$55.000$90.000Khung kết cấu, tấm chịu cắt
Thi Công Thô MEP$40.000$75.000Điện, cấp thoát nước, HVAC
Bên Ngoài & Mái$30.000$60.000Mái, cửa sổ, ốp tường ngoài
Hoàn Thiện Nội Thất$60.000$120.000Thạch cao, sàn, tủ, đèn và thiết bị
Tổng Cộng (1.400 foot vuông)$232.000$453.000Chi phí thi công + thiết kế + giấy phép

Lợi Nhuận Đầu Tư

Trong thị trường bất động sản giá trị cao của Bay Area, việc xây thêm tầng hai thường thu hồi được một phần đáng kể chi phí thông qua giá trị thẩm định — thường đạt từ 70 đến 90 xu trên mỗi đô la hoặc hơn tại các khu dân cư được ưa chuộng. Yếu tố quyết định chính là các giao dịch bán hàng tương đương: nếu các ngôi nhà tương đương trong khu vực của bạn được bán với giá cao hơn đáng kể trên mỗi foot vuông so với tổng chi phí để bổ sung diện tích, thì phép tính này nghiêng hẳn về phía có lợi cho bạn. Hãy tham khảo ý kiến của một đại lý bất động sản địa phương trước khi hoàn thiện phạm vi dự án để hiểu tác động đến giá trị tại khu vực cụ thể của bạn.

Ngoài giá trị thẩm định, các chủ nhà liên tục chia sẻ rằng sự thay đổi về công năng sử dụng của ngôi nhà — từ chật chội sang rộng rãi — xứng đáng với khoản đầu tư, bất kể lợi nhuận tài chính là bao nhiêu.

Câu Hỏi Thường Gặp

Các câu hỏi phổ biến về việc xây thêm tầng hai tại Bay Area.

Hầu hết các chủ nhà chọn cách chuyển chỗ ở tạm thời trong giai đoạn thi công khi mái nhà bị tháo dỡ và ngôi nhà bị phơi ra ngoài môi trường. Mặc dù về mặt kỹ thuật có thể ở lại trong nhà trong một số giai đoạn, bụi bẩn, tiếng ồn và sự bất tiện khiến việc tạm thời chuyển chỗ ở trở thành lựa chọn thực tế cho hầu hết các gia đình. Hãy dự trù từ 3 đến 6 tháng chi phí nhà ở tạm thời tại Bay Area.

Từ giai đoạn thiết kế ban đầu đến kiểm tra nghiệm thu cuối cùng, hãy dự kiến từ 12 đến 20 tháng. Giai đoạn thiết kế và xin giấy phép thường mất từ 4 đến 8 tháng; thi công thực tế mất thêm từ 6 đến 12 tháng tùy thuộc vào quy mô và mức độ hoàn thiện. Các dự án có công trình kết cấu phức tạp hoặc hoàn thiện theo yêu cầu riêng sẽ mất nhiều thời gian hơn.

Điều này phụ thuộc vào thời điểm ngôi nhà của bạn được xây dựng và loại móng nhà. Nhiều ngôi nhà tại Bay Area được xây sau chiến tranh trên móng chu vi nâng cao có thể chịu được tầng hai với gia cố có mục tiêu. Móng bê tông nền trong tình trạng tốt thường hoạt động hiệu quả. Đánh giá của kỹ sư kết cấu là câu trả lời dứt khoát — đây là chuyên gia đầu tiên bạn nên tham vấn trước khi cam kết thực hiện dự án.

Nếu bất động sản của bạn thuộc quản lý của HOA, bạn có thể sẽ cần được ủy ban kiến trúc phê duyệt trước khi tiến hành. Phê duyệt của HOA là riêng biệt so với giấy phép xây dựng của thành phố — bạn cần cả hai. Hãy xem xét kỹ CC&Rs của bạn, vì một số HOA hạn chế chiều cao công trình, vật liệu bên ngoài hoặc đường mái. Hãy tính đến thời gian xem xét của HOA (thường từ 30 đến 90 ngày) vào lịch trình dự án của bạn.

Tại Bay Area, việc xây thêm tầng hai thường có chi phí thấp hơn trên mỗi foot vuông so với việc mua diện tích tương đương trong cùng khu vực — đặc biệt ở những thị trường mà các ngôi nhà lớn hơn có giá cao hơn đáng kể. Bạn cũng được ở lại khu phố, học khu và cộng đồng của mình. Sự so sánh phụ thuộc nhiều vào thị trường cụ thể của bạn, nhưng đối với nhiều chủ nhà tại Bay Area, xây lên cao là con đường thực tế hơn để có thêm không gian sống.

Có. 9Builders chuyên về các dự án mở rộng nhà, bao gồm cả các dự án xây thêm tầng hai toàn bộ và một phần trên khắp San Jose và South Bay. Chúng tôi quản lý toàn bộ quy trình — đánh giá kết cấu, phối hợp thiết kế, xin giấy phép và thi công. Liên hệ với chúng tôi để đặt lịch tư vấn miễn phí.

Bài Viết Liên Quan

Chi Phí Xây Thêm Phòng ở Bay Area Là Bao Nhiêu?

Chi Phí Xây Thêm Phòng ở Bay Area Là Bao Nhiêu?

Chi phí xây thêm phòng ở Bay Area dao động từ $350 đến $600 mỗi foot vuông. Hướng dẫn này phân tích ...

Xem Thêm →
Chi Phí Xây Dựng ADU tại California

Chi Phí Xây Dựng ADU tại California

Một ADU tại California thường có chi phí từ $150,000 đến $450,000, với hầu hết các dự án trung bình ...

Xem Thêm →
Xu Hướng Mặt Bếp Nổi Bật

Xu Hướng Mặt Bếp Nổi Bật

Quartz tiếp tục thống trị với độ bền ít cần bảo trì và vô số tùy chọn thiết kế, trong khi sứ giả đá ...

Xem Thêm →
