फ्रेमोंट ADU परमिट गाइड: आवश्यकताएं, शुल्क और समयसीमा
द्वारा Raven Vuong
क्या आप अपनी फ्रेमोंट संपत्ति में एक सहायक आवासीय इकाई जोड़ने की योजना बना रहे हैं? फ्रेमोंट ADU परमिट आवश्यकताओं को समझना पहला और सबसे ज़रूरी कदम है। फ्रेमोंट कैलिफोर्निया राज्य कानून का पालन करते हुए सेटबैक, ऊंचाई सीमाओं और डिज़ाइन समीक्षा के लिए स्थानीय मानक भी लागू करता है। चाहे आप पिछवाड़े में अलग कॉटेज बना रहे हों, गैरेज को परिवर्तित कर रहे हों, या घर के अंदर एक जूनियर यूनिट बना रहे हों — हमारी लाइसेंस प्राप्त ADU बिल्डर्स टीम ने दर्जनों फ्रेमोंट गृहस्वामियों को इस प्रक्रिया के हर चरण में मार्गदर्शन दिया है। यह गाइड वर्तमान नियम, परमिट शुल्क और यथार्थवादी समयसीमा को कवर करती है ताकि आप जान सकें कि क्या उम्मीद करनी है।
फ्रेमोंट अलामेडा काउंटी में स्थित है और कैलिफोर्निया के ADU-समर्थक कानून को अपनाया है, जिससे एक दशक पहले की तुलना में द्वितीयक इकाइयां बनाना काफी आसान हो गया है। फिर भी, स्थानीय बारीकियां अभी भी मायने रखती हैं — और परमिट प्रक्रिया को छोड़ना कभी भी जुर्माने, जबरन विध्वंस, या बिक्री के समय जटिलताओं के जोखिम के लायक नहीं है।
फ्रेमोंट ADU आवश्यकताओं का अवलोकन
फ्रेमोंट ADU परमिट आवश्यकताएं मुख्यतः कैलिफोर्निया के ADU कानून (HCD दिशानिर्देश) द्वारा नियंत्रित होती हैं, जिसमें फ्रेमोंट प्लानिंग और बिल्डिंग डिवीजन द्वारा लागू किए गए स्थानीय संशोधन भी शामिल हैं। सभी ADU के लिए बिल्डिंग परमिट आवश्यक है, और अधिकांश के लिए बिल्डिंग परमिट जारी होने से पहले ज़ोनिंग अनुपालन की योजना समीक्षा आवश्यक है।
राज्य कानून बनाम स्थानीय मानक
कैलिफोर्निया राज्य कानून ADU मालिकों के अधिकारों की न्यूनतम सीमा निर्धारित करता है — यानी फ्रेमोंट राज्य कानून से अधिक प्रतिबंधात्मक नहीं हो सकता। राज्य-स्तरीय प्रमुख सुरक्षाएं शामिल हैं:
- अधिकांश ADU के लिए मंत्रिस्तरीय (गैर-विवेकाधीन) अनुमोदन — कोई डिज़ाइन समीक्षा सुनवाई आवश्यक नहीं
- परमिट आवेदनों के लिए 60 दिन की अनुमोदन समयसीमा
- मालिक-अधिभोग की कोई आवश्यकता नहीं (हाल के राज्य कानून के अनुसार)
- ट्रांजिट कॉरिडोर के पास कम पार्किंग आवश्यकताएं
फ्रेमोंट सेटबैक, ऊंचाई और लॉट कवरेज के बारे में स्थानीय आवश्यकताएं जोड़ता है जो राज्य कानून द्वारा अनुमत सीमा के भीतर आती हैं। हमेशा फ्रेमोंट बिल्डिंग डिवीजन से वर्तमान नियमों की पुष्टि करें, क्योंकि नियम समय-समय पर अपडेट होते रहते हैं।
फ्रेमोंट में अनुमत ADU के प्रकार
फ्रेमोंट एकल-परिवार और बहु-परिवार भूखंडों पर कई ADU विन्यासों की अनुमति देता है। सही प्रकार चुनना आपके परमिट मार्ग, लागत और समयसीमा को प्रभावित करता है।
अलग ADU
पिछवाड़े या साइड यार्ड में एक स्वतंत्र संरचना। फ्रेमोंट अधिकांश आवासीय भूखंडों पर 1,200 वर्ग फुट तक के अलग ADU की अनुमति देता है। न्यूनतम पीछे और साइड सेटबैक आमतौर पर 4 फीट होती है, हालांकि कॉर्नर लॉट और संवेदनशील उपयोगों के पास के भूखंडों पर अतिरिक्त आवश्यकताएं हो सकती हैं। एक मंजिला इकाई के लिए अधिकतम ऊंचाई आमतौर पर 16 फीट है, जबकि दो मंजिला अलग ADU विशेष शर्तों के तहत अनुमत है। यदि आप अलग ADU की तुलना अलग गैरेज निर्माण से कर रहे हैं, तो ध्यान दें कि गैरेज-सह-ADU संरचना गैरेज नियमों के बजाय ADU नियमों का पालन करती है।
संलग्न और गैरेज रूपांतरण
संलग्न ADU को प्राथमिक आवास के विस्तार के रूप में बनाया जाता है। गैरेज रूपांतरण — एक मौजूदा संलग्न या अलग गैरेज को रहने की जगह में बदलना — सबसे तेज़ और सबसे किफायती ADU प्रकारों में से हैं, क्योंकि नींव और ढांचा पहले से मौजूद होता है। ADU और गैरेज/मुख्य घर के बीच अग्नि पृथक्करण आवश्यकताएं लागू होती हैं। अधिकांश मामलों में गैरेज रूपांतरण के लिए वर्तमान राज्य कानून के तहत प्रतिस्थापन पार्किंग आवश्यक नहीं है।
जूनियर ADU (JADU)
जूनियर ADU (JADU) मौजूदा घर की दीवारों के भीतर ही बनाया जाता है — अपने प्रवेश द्वार और दक्षता रसोई के साथ 500 वर्ग फुट तक। JADU के लिए सबसे कम परमिट प्रयास की आवश्यकता होती है और कोई नई नींव का काम नहीं होता। वे मुख्य घर के साथ उपयोगिताएं साझा करते हैं और उन्हें अलग से नहीं बेचा जा सकता। न्यूनतम निर्माण व्यवधान के साथ किराया आय जोड़ने की इच्छा रखने वाले गृहस्वामियों के लिए JADU अक्सर सबसे अच्छा शुरुआती बिंदु होता है।
परमिट शुल्क और विकास लागत
फ्रेमोंट में परमिट शुल्क परियोजना मूल्यांकन, ADU प्रकार और नई उपयोगिता कनेक्शन की आवश्यकता के आधार पर भिन्न होती है। नीचे दी गई तालिका में सामान्य सीमाएं दिखाई गई हैं। ध्यान दें कि स्कूल प्रभाव शुल्क और उपयोगिता एजेंसियों से कनेक्शन शुल्क शहर के बिल्डिंग परमिट शुल्क से अलग हैं।
| ADU प्रकार | सामान्य आकार | शहर परमिट शुल्क | स्कूल प्रभाव शुल्क | उपयोगिता कनेक्शन |
|---|---|---|---|---|
| JADU | 500 वर्ग फुट तक | $1,500–$3,500 | माफ | साझा — कोई नया शुल्क नहीं |
| गैरेज रूपांतरण | 200–600 वर्ग फुट | $2,000–$5,000 | माफ (≤500 वर्ग फुट) | $0–$3,000 |
| संलग्न ADU | 1,200 वर्ग फुट तक | $5,000–$12,000 | ~$4 प्रति वर्ग फुट | $3,000–$8,000 |
| अलग ADU (नया निर्माण) | 1,200 वर्ग फुट तक | $8,000–$18,000 | ~$4 प्रति वर्ग फुट | $5,000–$15,000 |
500 वर्ग फुट तक के ADU के लिए राज्यव्यापी स्कूल प्रभाव शुल्क माफ है। बड़ी इकाइयों के लिए, फ्रेमोंट यूनिफाइड स्कूल डिस्ट्रिक्ट वर्तमान आवासीय दर पर शुल्क लगाता है। सीवर और पानी कनेक्शन शुल्क फ्रेमोंट एरिया वाटर डिस्ट्रिक्ट और यूनियन सैनिटरी डिस्ट्रिक्ट द्वारा निर्धारित किए जाते हैं — ये कुल लागत में काफी वृद्धि कर सकते हैं, विशेष रूप से नए लेटरल की आवश्यकता वाली अलग नई-निर्माण इकाइयों के लिए।
यदि आप ADU लागतों की तुलना अन्य प्रमुख घरेलू परियोजनाओं जैसे सनरूम एडिशन से कर रहे हैं, तो ध्यान रखें कि ADU दीर्घकालिक किराया आय उत्पन्न करने का अनूठा लाभ प्रदान करता है, जो फ्रेमोंट किराया बाजार में कुछ वर्षों के भीतर प्रारंभिक लागत की भरपाई कर सकता है।

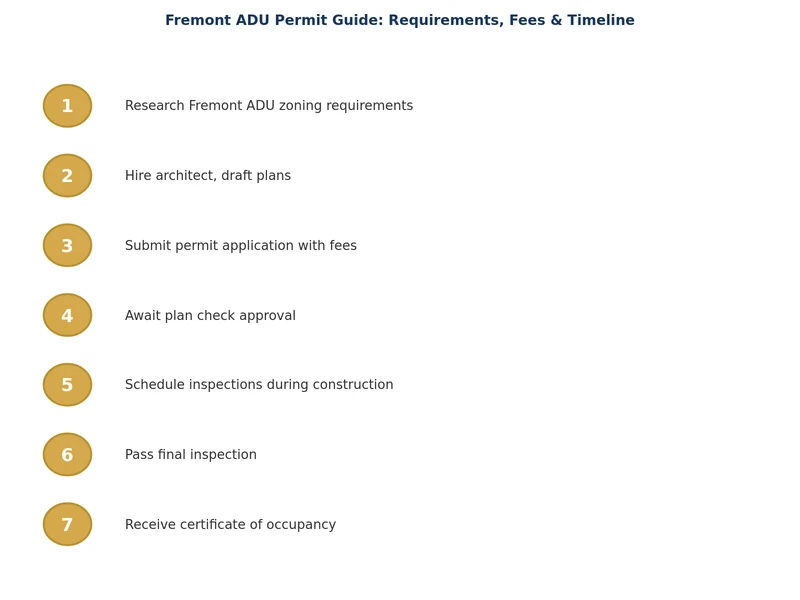

आवेदन प्रक्रिया चरण दर चरण
फ्रेमोंट ADU परमिट आवश्यकताओं को नेविगेट करने का अर्थ है कई अनुक्रमिक चरणों से गुज़रना। किसी भी चरण में दस्तावेज़ीकरण की कमी घड़ी को रीसेट कर सकती है, इसलिए तैयारी महत्वपूर्ण है।
चरण 1: पूर्व-आवेदन और साइट मूल्यांकन
ज़ोनिंग, सेटबैक, लॉट कवरेज और उपयोगिता पहुंच की पुष्टि के लिए साइट मूल्यांकन से शुरू करें। फ्रेमोंट प्लानिंग स्टाफ के साथ पूर्व-आवेदन बैठकें प्रदान करता है — जटिल भूखंडों या गैर-मानक डिज़ाइन के लिए उपयोगी। पुष्टि करें कि क्या आपका पार्सल बाढ़ क्षेत्र, पहाड़ी ओवरले, या ऐतिहासिक जिले में है, क्योंकि इनसे अतिरिक्त समीक्षा शुरू होती है।
चरण 2: डिज़ाइन और योजना तैयारी
एक लाइसेंस प्राप्त डिज़ाइनर या आर्किटेक्ट साइट प्लान, फ्लोर प्लान, एलिवेशन और संरचनात्मक ड्राइंग तैयार करता है। योजनाओं में Title 24 ऊर्जा मानकों, CalGreen आवश्यकताओं और अग्नि/जीवन सुरक्षा कोड का अनुपालन दिखाया जाना चाहिए। फ्रेमोंट के कुछ हिस्सों में सामान्य मिट्टी के प्रकारों पर नई नींव के लिए मृदा रिपोर्ट आवश्यक हो सकती है।
चरण 3: प्लानिंग और बिल्डिंग समीक्षा के लिए जमा करें
सभी आवश्यक दस्तावेज़ों और शुल्क के साथ फ्रेमोंट के ऑनलाइन परमिटिंग पोर्टल के माध्यम से अपना आवेदन जमा करें। प्लानिंग समीक्षा ज़ोनिंग अनुपालन सत्यापित करती है; बिल्डिंग प्लान चेक संरचनात्मक, मैकेनिकल, इलेक्ट्रिकल और प्लंबिंग अनुपालन सत्यापित करता है। राज्य कानून के तहत, फ्रेमोंट को पूर्ण आवेदन के 60 दिनों के भीतर कार्रवाई करनी होगी।
चरण 4: सुधार और पुनः जमा
पहले दौर की प्लान चेक टिप्पणियां सामान्य हैं। आपकी डिज़ाइन टीम लिखित में प्रत्येक सुधार का जवाब देती है और पुनः जमा करती है। फ्रेमोंट आमतौर पर प्रारंभिक जांच की तुलना में बाद की समीक्षाएं तेज़ी से पूरी करता है।
चरण 5: परमिट जारी करना और निर्माण
एक बार अनुमोदित होने पर, बिल्डिंग परमिट जारी किया जाता है और निर्माण शुरू हो सकता है। फ्रेमिंग, रफ इलेक्ट्रिकल/प्लंबिंग/मैकेनिकल, इन्सुलेशन और अंतिम चरणों में निरीक्षण आवश्यक है। रफ निरीक्षण पास होने तक दीवारें न ढकें।
चरण 6: अंतिम निरीक्षण और अधिभोग प्रमाण पत्र
सभी निरीक्षण पास होने के बाद, शहर अंतिम अधिभोग प्रमाण पत्र जारी करता है। ADU को इस चरण के बाद ही कानूनी रूप से किराए पर दिया या अधिकृत किया जा सकता है।
परमिट में कितना समय लगता है?
एक सीधे अलग या संलग्न ADU के लिए, निम्नलिखित सामान्य समयसीमा की उम्मीद करें:
- डिज़ाइन और योजना तैयारी: 4–8 सप्ताह
- पहली प्लान जांच: 3–6 सप्ताह (फ्रेमोंट पूर्ण आवेदनों के लिए 30 दिन का लक्ष्य रखता है)
- सुधार और पुनः जमा: 2–4 सप्ताह
- परमिट जारी करना: अनुमोदन के बाद 1–2 सप्ताह
- निर्माण: ADU आकार और प्रकार के आधार पर 3–6 महीने
अच्छी तरह से तैयार आवेदन के लिए कुल परमिटिंग समय आमतौर पर 2–4 महीने होता है। इसकी तुलना पास के ओकलैंड से करें — हमारा ओकलैंड ADU परमिट आवश्यकताएं गाइड एक समान समयसीमा दिखाता है, हालांकि ओकलैंड की ऑनलाइन प्रणाली ने हाल के चक्रों में प्रतीक्षा समय कम कर दिया है।
सुचारू अनुमोदन के लिए सुझाव
ये सर्वोत्तम प्रथाएं लगातार फ्रेमोंट ADU परियोजनाओं में देरी को कम करती हैं:
फ्रेमोंट के पूर्व-अनुमोदित ADU प्लान का उपयोग करें
फ्रेमोंट, कई बे एरिया शहरों की तरह, राज्य और स्थानीय कार्यक्रमों से पूर्व-अनुमोदित मानकीकृत ADU प्लान समय-समय पर स्वीकार करता है। इनका उपयोग करने से प्लान चेक समय में काफी कमी आ सकती है क्योंकि संरचनात्मक तत्व पहले से जांचे गए होते हैं।
अनुभवी स्थानीय पेशेवरों को नियुक्त करें
फ्रेमोंट के विशिष्ट टिप्पणी पैटर्न और ऑनलाइन पोर्टल आवश्यकताओं से परिचित एक डिज़ाइनर या ठेकेदार पहली जमा में सामान्य त्रुटियों से बचता है। यह स्थानीय ज्ञान कि कौन सा प्लान चेकर कौन से मुद्दे उठाता है, वास्तव में मूल्यवान है।
उपयोगिता प्रश्नों को जल्दी सुलझाएं
सीवर क्षमता की पुष्टि और कनेक्शन शुल्क का अनुमान प्राप्त करने के लिए फ्रेमोंट एरिया वाटर डिस्ट्रिक्ट और यूनियन सैनिटरी डिस्ट्रिक्ट से जल्दी संपर्क करें। उपयोगिता देरी परियोजना समयसीमा ओवररन के सबसे सामान्य कारणों में से एक है — ये एजेंसियां शहर की 60-दिन की घड़ी से स्वतंत्र, अपने स्वयं के कार्यक्रम पर काम करती हैं।
सॉफ्ट कॉस्ट के लिए बजट बनाएं
परमिट शुल्क, डिज़ाइन शुल्क, मृदा रिपोर्ट और उपयोगिता शुल्क मिलकर अक्सर एक नए अलग ADU के लिए पहली कील ठोकने से पहले $20,000–$40,000 हो जाते हैं। इसे पहले दिन से अपने बजट में शामिल करें ताकि अप्रत्याशित खर्च परियोजना को पटरी से न उतारें।
ADU जोड़ना बे एरिया के गृहस्वामियों के लिए उपलब्ध सबसे उच्च ROI परियोजनाओं में से एक है। सही टीम और फ्रेमोंट ADU परमिट आवश्यकताओं की स्पष्ट समझ के साथ, यह प्रक्रिया सीधी है। 9Builders की हमारी टीम एक ही छत के नीचे परमिटिंग, डिज़ाइन समन्वय और निर्माण संभालती है — शुरू करने के लिए हमारी ADU बिल्डर सेवाएं देखें।
अक्सर पूछे जाने वाले प्रश्न
संबंधित पोस्ट
होम जिम रूपांतरण: बे एरिया गृहस्वामियों के लिए लागत और डिज़ाइन विचार
अपने खाली स्थान को एक व्यक्तिगत फिटनेस स्वर्ग में बदलें — बे एरिया के गृहस्वामियों के लिए विशेष रूप ...
और पढ़ें →
सर्वश्रेष्ठ पर्यावरण-अनुकूल निर्माण सामग्री बे एरिया के घरों के लिए
पर्यावरण के अनुकूल निर्माण सामग्री खोजें बे एरिया के घरों के लिए, पुनः प्राप्त लकड़ी से लेकर पुनर्नव...
और पढ़ें →
कैलिफोर्निया के बे एरिया में होम एडिशन से कितनी वैल्यू बढ़ती है?
घर के विस्तार से आपकी बे एरिया संपत्ति का मूल्य कितना बढ़ सकता है, यह जानें — ROI, लोकप्रिय परियोजना...
और पढ़ें →अपनी परियोजना शुरू करने के लिए तैयार हैं?
आज ही हमसे संपर्क करें निःशुल्क परामर्श और अनुमान के लिए।
शुरू करें
